沥青混凝土在拌和工作的时候注意事项
发布时间:
2022-07-28 16:21:00
来源:
网络
沥青混凝土在拌和工作的时候注意事项
建筑工程的沥青施工,沥青拌合设备起到举足轻重的作用,设备生产能力与管理的正常与否以及在沥青拌合工作的时候注意事项往往对工程的施工成效具有决定性的影响。那么接下来我们来聊聊关于沥青拌合站工作的时候需要注意的细节有哪些?
混凝土拌和机的选择。沥青拌合楼选用生产的2000型间歇式拌和楼,2015年3月份购置。五月份完成安装调试工作。45秒每锅,每小时80锅,每锅2吨。产量每小时160吨沥青混合料。每天1000-1200吨。
沥青拌合楼安装在白银高养中心料场,距离施工现场最近处97公里,最远处133公里。每天早晨3点钟开机,3点半出料。6点半到达施工现场摊铺,中间最少3-4小时,要求沥青混凝土出料温度必须在170℃以上。运输车辆装料不少于35吨。车厢侧面和上部都用厚篷布遮盖。减少温度流失。和雨水侵害。

在正式拌和成品前,为了预热壳体,要用热混合料预拌2~3次,使机体温度和混合料温度一致后,正式生产。拌合温度采用双控,设备温控系统要和手持红外温度计的温度相互验证。发料单上既要有发料时间,还要有发料温度。
在拌和过程中要经常检查计量装置的准确性,冷料和热料都要按确定的配合比供料,检查成品混合料的出料温度达到规定的要求。拌和过程尽量保持连续性,减少停机、开机次数,因为拌和初期材料组成不易稳定,容易引起混合料配比失调。试验人员每天按批次检查碎石和沥青混合料,保证生产质量。
混合料加热采用重油加热。在生产前,需对重油管道加热,防止堵塞。点火后,当烘干筒达到一定温度后才能起动冷料输送机和配料给料装置,并保持供料均匀。为了增加产量,减少燃料消耗,把石料全部装入彩钢搭建的石料棚,防止淋雨。
做好拌和时间的确定工作。上面层混合料要比下面层混合料细。对于拌和的均匀性要求拌和时间越长越好,但拌和时间过长会造成沥青的老化,应经试验确定。对不同混合料的组成,拌和时间也不同,根据实践,细料及石粉较多的混合料拌和时间要相对延长,沥青含量高的混合料拌和时间可相对缩短。
检验成品料,如出现花白料、结团成块或严重的粗细料分离现象,应立即停止施工,及时对配料及拌和作业进行调整,如提高集料加热温度或增加拌和时间、或减少矿粉用量等等。施工现场记录每车的摊铺位置桩号。如摊铺后有缺陷,及时通知试验人员和沥青混合料生产人员。共同找问题,制定方案。
沥青的储存分为两处,一个800吨的低温罐和两个60吨的高温罐。第二天生产所需的沥青,储存到高温罐,高温罐的沥青温度控制在165-170℃。其他暂时不用的沥青储存到低温罐。低温罐沥青温度控制在140-165℃。长时间温度过高,会使沥青加速老化,严重影响沥青混凝土质量。
高品质的沥青混凝土,需要高素质的团队、高度的责任心。全过程、全要素、全人员的需要高度重视和配合。既要注重内部控制,从材料、设备、拌合、运输、试验、摊铺、碾压着手,也要注重外部控制,从天气、供水、供电、供应商生产计划、节假日外部环境等着手。任何一环的变化,都可能影响施工计划。

延伸阅读:沥青拌合站质量管控系统

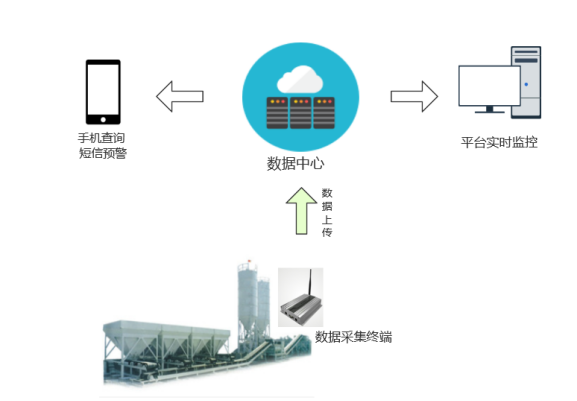

在改性沥青设备安装工业级数据采集终端,配合相应软件系统,实时采集每一批次生产料的真实数据;通过网络将数据发送到数据中心平台。改性沥青生产监测系统从源头上控制改性沥青质量,严格监测改性沥青的生产过程,实现生产过程中的数据监测,并进行实时分析纠偏:分析SBS添加量、发育时间、发育温度等并与设计工艺比对,当生产质量未达到规范要求时,系统自动发送手机短信至相关负责人,及时预警。
数据报送功能:采集拌合楼指标数据,向平台上传
数据校验功能:拌合楼和平台数据比对,防止漏传和重复报送
断网续传功能:断网恢复后将断网期间数据续传到平台
在线监控功能:监控拌合楼是否在线、断网、断网时间

大家都在搜:智能打桩定位系统、智能压实度监测系统、智能路面摊铺系统、拌合站质量监管系统、智能测斜仪、智能表面沉降监测仪、地下水位监测系统、矿山预警监测系统、公路边坡监测系统、尾矿库监测系统、数字化管理平台、

北京天玑科技有限公司(以下简称天玑科技)是一家致力于北斗智慧工程应用的国家高新技术企业。

天玑科技转化中国水科院的科技创新成果,结合自身强大的研发实力,整合行业资源优势,汇聚资深创业团队,深耕行业应用需求,深入了解中国特色,为用户提供一整套智慧工程建设全流程解决方案。

天玑科技成立以来高速发展,创新性的将北斗技术应用到公路、铁路,水利、机场工程建设领域,以工程质量过程管控为核心,将隐蔽工程透明化,为业主和施工总包单位解决质量,安全、效率、管理等核心问题。已形成TJMC摊铺系统,智能压实系统,桩基信息化系统,TJ-Cloud变形边坡监测等系统产品,从终端到平台,硬件到软件,产品销售到全程技术服务为广大业主和施工总包方提供完善的北斗智慧工程方案。特别是基于北斗的道路工程质量信息化系统成熟应用于日照交发,武汉交投,中建四局,南宁绕城高速等项目中,京雄城际,江巷水库大坝,大兴机场沉降监测等项目中也已全线选用,积累了丰富的成功案例,得到业界高度肯定和赞许。

推荐新闻
新一轮农村公路提升行动明确30万公里目标:危桥改造与安防工程如何管好质量?
三部委印发新一轮农村公路提升行动方案,明确到2027年新改建30万公里、安防工程15万公里、危桥改造9000座。本文分析农村公路质量管控三道坎,梳理危桥改造、安防工程、路况检测三类关键数据与数字化路径。
9月中旬多个抽水蓄能及大型水利项目进入开工、蓄水或投产阶段。本文梳理抽蓄电站建设期质量管理的五类关键数据、数据底座三个统一、运营期监测衔接要点与三个常见误区。
从制梁场到大体积混凝土承台:铁路工程的过程数据为什么开始“连起来”?
文蒙铁路智慧梁场、沪宁合高铁大体积混凝土承台温控、济枣铁路BIM+GIS隧道监测——近期铁路项目的过程数据正在被打通。本文梳理制梁场参数化管控、温控时间序列、路基填料与桩基隐蔽工序数字化,以及数据打通还差的三件事。
城市更新安全工程提速:老房子与市政设施的安全“体检”该怎么做?
住房城乡建设大讲堂第二十八期聚焦城市安全与协同监测预警,“十五五”城市更新明确深入推进城市基础设施生命线安全工程。本文梳理城市安全监测的对象清单、测项清单、运维期与建造期监测的三点差别,以及技术路线组合与三个易被忽略的问题。
智能大坝试点进入中期评估:“天空地水工”一体化监测如何量化落地?
浙江省水利厅召开智能大坝建设试点推进会,强调以可量化指标评估应用成效;多地同步推进老旧水库改造与“天空地水工”一体化监测体系建设。本文从监测项目构成、四类量化指标、分级采集策略与建设期数据留存四个角度,梳理水库大坝监测体系落地的技术要点。
公路数字化转型升级进入实施期:建设期数据如何变成养护期资产?
湖北省交通基础设施数字化转型升级专项工程初步设计获批,以“三网四模型”融入建管养运全链条。建设期采集的施工过程数据,如何沉淀为养护期大模型可调用的数据底座?本文从时空基准、数据字典、采集率与交付口径四个维度梳理落地要点。
