国家矿山安全再出重拳:北斗+物联网如何筑牢尾矿库安全防线?
发布时间:
2026-06-29 07:40:24
来源:
本站
国家矿山安全监察局近日发布《关于开展露天矿山边坡监测系统建设及联网工作的通知》,明确要求全国露天矿山企业加快建设边坡监测系统,并将数据接入省级安全监管平台。这一政策的出台,标志着矿山安全监测从“建议监测”全面迈入“必须监测”的强制时代。
政策背景:尾矿库安全监管持续收紧
近年来,随着我国矿业开发规模持续扩大,尾矿库数量位居全球前列。然而,尾矿库溃坝、边坡失稳等安全事故时有发生,对周边人民群众生命财产安全和生态环境构成严重威胁。国家矿山安全监察局此次发文,正是针对这一痛点,从顶层设计层面推动矿山安全监测能力升级。
通知明确要求,矿山企业须根据边坡勘察报告、稳定性研究报告和开采设计资料,结合实际工况,分区评估边坡稳定性现状,明确各分区监测等级,并按设计要求分阶段建设监测系统。这意味着,传统的“买几个GPS往山上一放”的粗放模式将彻底被淘汰,取而代之的是一套科学、系统、精细化的监测体系。
技术路径:天罗地网,立体感知
一套完整的边坡监测体系,需要从“天空地”三个维度构建感知网络:
“天”——卫星InSAR监测。利用多时相合成孔径雷达数据,通过相位差分干涉测量技术提取地面形变信息,监测精度可达毫米级。优势在于覆盖范围广,单景覆盖数百平方公里,特别适合大范围隐患排查。
“空”——机载LiDAR+无人机航拍。机载激光雷达可穿透植被,获取真实地表高程数据;无人机搭载光学相机或红外热像仪,可定期巡查边坡表面裂缝、渗水、塌陷等异常。

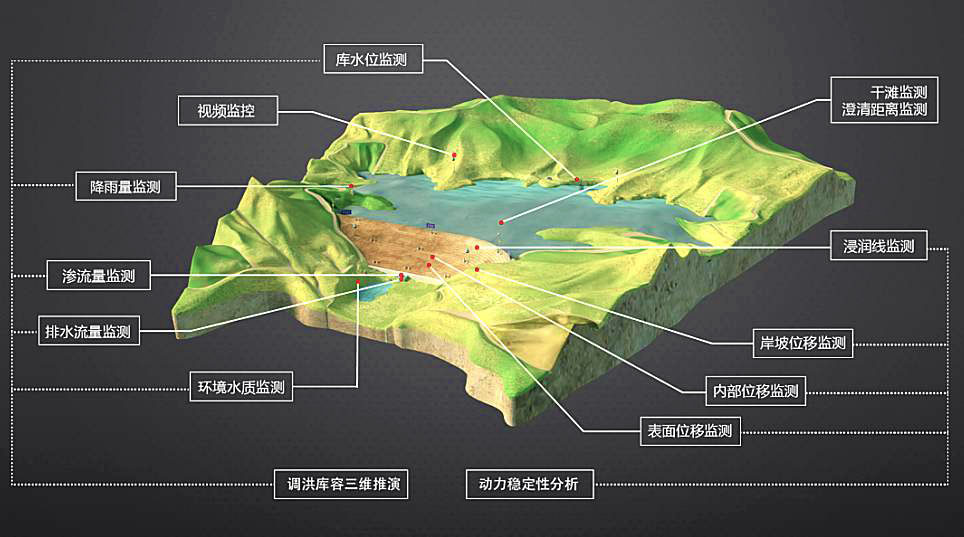

“地”——地面传感器网络。边坡雷达、GNSS位移监测站、裂缝计、固定式倾斜仪、雨量计等设备24小时连续采集,数据实时上传,构成边坡监测的“最后一米”。

天玑科技作为北斗智能建造数智化产品与服务的专业提供商,在矿山安全监测领域深耕多年,构建了覆盖边坡位移、表面变形、环境因素等多维度的在线安全监测解决方案。公司自主研发的TJ-Monitor在线安全监测管理平台,可对接入的GNSS、裂缝计、倾角传感器等设备数据进行统一管理、智能解算与分级预警,为矿山企业打造从感知到决策的全链路闭环。
实践案例:极寒环境下的稳定运行
在国家能源集团北电胜利能源露天煤矿项目中,天玑科技提供的GNSS边坡监测系统成功在冬季最低-30℃极寒条件下保持设备在线率100%。该项目覆盖矿区四大边坡区域,规模化布设GNSS监测设备,结合卡尔曼滤波算法与四级预警阈值体系,监测期内四大区域合位移均在15.2mm以内,远低于40mm蓝色预警阈值,整体稳定无异常。
与此同时,天玑科技的尾矿库在线安全监测系统已在湖北邦普宜化磷石膏库、辽宁铁岭调兵山锁龙沟尾矿库、河北承德正晟天意矿业、内蒙古包头鑫达黄金矿业等多个项目中成功应用,为矿山企业提供了可靠的安全保障。
行业展望:从被动应急到主动防控
随着北斗三号全球组网完成、5G网络加速覆盖、物联网技术日益成熟,矿山安全监测正迎来前所未有的技术窗口期。智能化、无人化、可视化成为行业发展方向。
北京天玑科技有限公司(天玑科技)将持续深耕矿山安全监测领域,以“云边物联,数启智造,提质增效”为发展理念,依托北斗高精度定位、物联网、大数据等核心技术,为矿山企业打造更加智能、可靠、高效的安全监测解决方案,让每一个矿山工程更安全、更高效,以数智化力量筑牢矿山安全防线。
推荐新闻
新一轮农村公路提升行动明确30万公里目标:危桥改造与安防工程如何管好质量?
三部委印发新一轮农村公路提升行动方案,明确到2027年新改建30万公里、安防工程15万公里、危桥改造9000座。本文分析农村公路质量管控三道坎,梳理危桥改造、安防工程、路况检测三类关键数据与数字化路径。
9月中旬多个抽水蓄能及大型水利项目进入开工、蓄水或投产阶段。本文梳理抽蓄电站建设期质量管理的五类关键数据、数据底座三个统一、运营期监测衔接要点与三个常见误区。
从制梁场到大体积混凝土承台:铁路工程的过程数据为什么开始“连起来”?
文蒙铁路智慧梁场、沪宁合高铁大体积混凝土承台温控、济枣铁路BIM+GIS隧道监测——近期铁路项目的过程数据正在被打通。本文梳理制梁场参数化管控、温控时间序列、路基填料与桩基隐蔽工序数字化,以及数据打通还差的三件事。
城市更新安全工程提速:老房子与市政设施的安全“体检”该怎么做?
住房城乡建设大讲堂第二十八期聚焦城市安全与协同监测预警,“十五五”城市更新明确深入推进城市基础设施生命线安全工程。本文梳理城市安全监测的对象清单、测项清单、运维期与建造期监测的三点差别,以及技术路线组合与三个易被忽略的问题。
智能大坝试点进入中期评估:“天空地水工”一体化监测如何量化落地?
浙江省水利厅召开智能大坝建设试点推进会,强调以可量化指标评估应用成效;多地同步推进老旧水库改造与“天空地水工”一体化监测体系建设。本文从监测项目构成、四类量化指标、分级采集策略与建设期数据留存四个角度,梳理水库大坝监测体系落地的技术要点。
