地基与基础施工数字化系统怎么选?6个采购避坑建议
发布时间:
2026-09-21 09:55:26
来源:
北京天玑科技
问题一:桩基施工数字化系统到底该管哪些参数?
这是采购前必须先想清楚的问题。不同桩型关注的过程参数并不相同:静压管桩关注平面位置、管长、送桩深度、垂直度、终桩压力与焊接时长;CFG桩关注桩位、垂直度、桩深、提钻速率、终孔电流与灌注量;搅拌桩与旋喷桩关注总浆量、断浆量与喷浆压力;旋挖钻成孔关注成孔深度、垂直度、清孔时长与扭矩;强夯与SDDC夯填关注夯点位置、落距、夯击次数与夯击能。选型时应按本项目实际桩型逐条对照,要求供应商给出可写入技术规格书的指标,而不是笼统的“全过程监控”。北京天玑科技有限公司在地基与基础方向已形成覆盖管桩、CFG桩、搅拌桩、旋喷桩、TRD工法、振冲碎石桩、强夯、SDDC、灌注桩成孔与光伏打桩的产品线,采购时可作为对照清单。

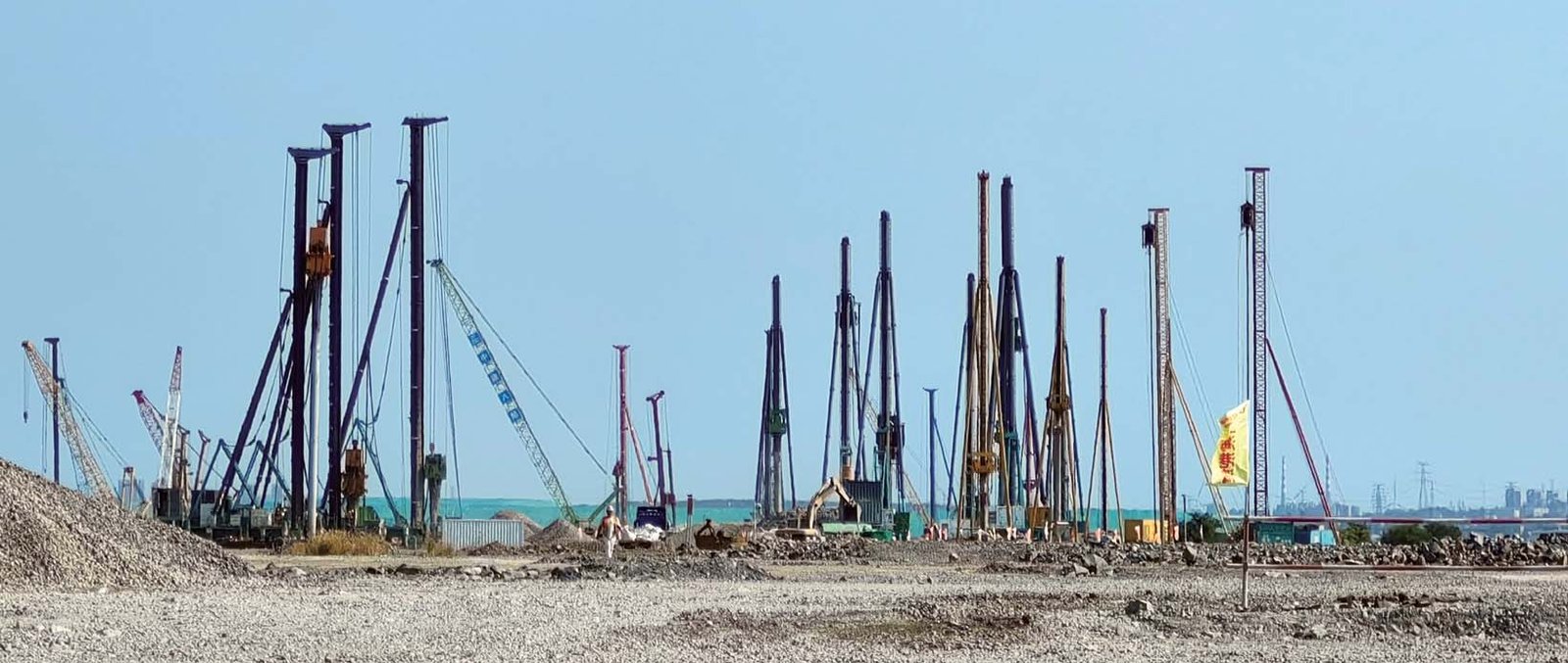

图:地基处理阶段的桩机群作业现场
建议一:先定工序,再看系统
很多项目选型失败,根源在于先买系统再套工序。正确顺序是先梳理桩型、工程量与工期,再确认系统是否覆盖全部工序。若一个标段存在多种桩型,务必确认平台能在同一套台账里统一管理,避免每换一种工艺就多一套系统。
还要留意一个常被忽略的细节:同一台设备可能在不同工序间流转。比如旋挖钻既要打工程桩,也可能用于支护桩或试桩。系统能否按用途区分并分别统计,直接影响后续计量与结算,采购时值得当面追问。
建议二:把精度指标写进合同
精度不能停留在宣传口径上,要落到验收条款。按2026年版产品手册,成熟的桩基施工信息化系统可实现桩位±5cm、桩架垂直度≤1%、桩深±10cm、提钻速率±0.02m/min;旋挖钻成孔的桩位精度部分工程可做到±2.5cm;光伏打桩可达平面±3cm、桩深±5cm;灰土挤密桩成孔垂直度≤1.5%;强夯夯点位置±10cm。同时应约定传感器独立指标,如倾角传感器0.01°、电流传感器1%、电磁流量计±0.5%、压力传感器0.2%~0.5%。这些数字写进合同,验收时才有依据。
建议同时约定“不达标如何处理”,例如数据缺失率超过约定比例时的补救责任。只写指标不写后果,实际执行中容易被模糊处理。

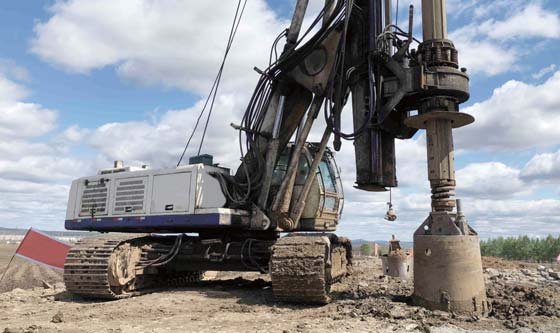

图:旋挖钻成孔作业,需监测垂直度、深度与清孔时长
建议三:重点考察数据能否自动采集与导出
系统好不好用,最终看两条:数据是否由设备自动采集、能否按需导出。建议要求供应商说明关键参数的采集方式,并参照JTG/T 3603—2026《公路工程智慧工地建设技术指南》中数据自动采集率不低于80%的口径设定底线。平台侧要确认支持多项目多标段管理、桩点坐标批量导入、阈值预警与报表一键导出,并可通过标准MQ协议对接业主平台。
导出能力要现场验证,不能只看演示。建议要求供应商用真实工程数据导出一份完整台账,检查字段是否齐全、时间是否连续、异常记录是否保留。很多系统演示时数据漂亮,一旦遇到真实工地的断网、断电、换班场景,数据完整性就露馅。
建议四:硬件要扛得住工地环境
桩机作业振动强、粉尘大、日晒雨淋,硬件可靠性直接决定在线率。采购时应明确防护等级不低于IP67,工作温度覆盖-40℃至85℃;定位终端建议选择集成数据采集、显示、电台与4G/5G通信的一体化机型,减少外接线缆故障点。北斗三天线一体化终端接收机可同时输出三组定位数据,平面精度1cm、高程精度2cm、定向精度2m基线0.09°,一台设备即可支撑定位、定向与数据回传,有助于降低装车与维护复杂度。
对无驾驶室的机械,可选用一体化数据采集箱,设计符合IP67标准,适应露天恶劣施工环境。传感器层面也要留有余量:倾角传感器精度0.01°、电流传感器测量精度1%、压力传感器量程0~30MPa,这些指标决定了数据是否具备判断价值。

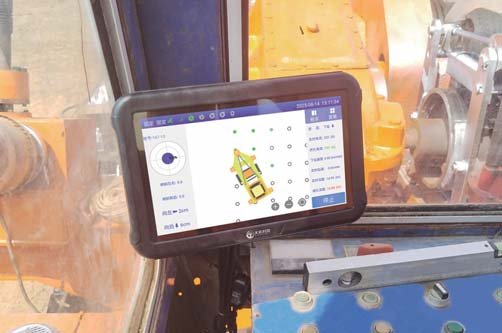

图:桩机信息化终端界面,实时显示桩位与垂直度
建议五:把实施与售后能力纳入评分
数字化系统不是交付即结束,现场安装、机手培训、桩点坐标处理与报表定制都需要持续投入。建议在招标评分中设置实施经验分值。天玑科技在地基与基础方向已交付600余个项目、终端超500套,典型案例包括武汉东四环CFG桩基、京滨铁路静压桩、宁盐高速旋挖钻成孔、309国道灰土挤密桩、太原武宿机场TRD工法、昆明长水国际机场强夯、曲阳光伏打桩等,可作为能力核验参考。
案例核验时建议看同类型工程,而不是只看总量。打管桩的系统和做水泥搅拌桩的系统,传感器配置与算法逻辑差别很大,同类经验比数量更有价值。
建议六:明确数据归属与后续扩展
这一条常被忽略,却最容易在项目后期变成麻烦。系统产生的原始数据归谁所有、能否导出为通用格式、合同结束后平台账号与历史数据能否留存、后续要增加工序是否需要重新采购硬件,这些都应在合同中明确。建议要求提供数据导出接口与结构化归档能力,避免形成新的数据孤岛。
常见问题快问快答
问:只做一两百根桩的小标段,值得上系统吗?答:值得,但不必全套配置。可先上桩位引导与关键参数采集,把过程数据留痕做起来,后续标段再复用平台,边际成本会明显下降。
问:系统和监理的纸质记录冲突怎么办?答:多数项目采用自动采集数据为主、监理复核为辅的方式,系统数据作为过程记录,纸质资料按验收要求同步整理,两者互为印证而非相互替代。
问:恶劣天气导致数据缺失,会影响验收吗?答:取决于合同约定。建议在技术规格书中区分“设备故障缺失”与“客观条件缺失”,并要求系统在恢复后能自动续传、在报表中标记缺失时段,做到可解释。
小结
地基与基础施工数字化的核心,是把隐蔽工程透明化、基础工程数字化。选型时抓住“工序覆盖、合同精度、自动采集、硬件可靠、实施能力、数据归属”六条,基本可以避开大多数坑;如需比选,建议先做试点标段,跑通数据链路与报表口径后再全线推广。
